接新船琐事繁多,但也能从中学习到很多在平时没有涉及到的知识点。对于TOP4+EE来说,没有经历过接新船和修船还是比较遗憾的。我们的业务水平是在每一次的洗礼中丰富和成长,新船的交接和修船恰恰能给我们提供了一个良好且全面的学习平台,新船的交接牵扯到很多方面:船厂-船级社-监造组-设备服务商-船东-管理公司等。在此将接船时的基本流程进行梳理总结,便于其它同仁交流学习。文中难免出现疏漏和不恰当之处,还请及时指正、共同学习。


新船交接大致分为:

TOP4+EE进厂---1-3天熟悉船舶---试航seatrail/设备操作验收---试航结束/缺陷总结---缺陷整改(在缺陷整改期间可以将发现的新缺陷提交给建造组)---厂配物料和备件交接/设备验收和演示(试航中未涉及部分)---新船投入营运前的体系准备---船舶文件资料/证书交接---新船交接首航---新船保修---新船保养。

首先进入接船角色前需明白我们的定位,在接船初期我们只带眼睛-脑子-嘴,只有在试航结束,厂方会逐渐安排各机械设备等操作演示,那时我们在厂方和设备服务商的指导下进行实操,完善对设备的了解和使用。切记在delivery之前不要私自操作任何设备,如需操作熟悉,必须征得厂方同意并在其指导下进行。

一.TOP4+EE进厂

TOP4一般会在试航前2天左右到达船厂进行试航准备,这点无需过多解释,相信大家都能理解。试航过程中基本囊括大部分设备的演示验收,所以骨干船员需到位了解船舶性能和各设备工况。试航内容一般排的较紧凑,各部门需合理安排作息时间,保证能参与到重点设备验收中。现在新船的自动化和电器化程度很高,所以电机员的选配,必须技术过硬。基本所有试航验收项目都包含电器内容,可见电机员的重要性。

二.试航SeaTrail

试航大纲一般分为General、Machinery/Engine和ElectricalParts三部分,主要参加试航成员包括船厂项目组、设备服务商、监造组、船东或管理公司机务/海务和接船船员等。海上航行试验,是按规定大纲及标准规范对新造船舶船体、轮机、电气、通道设备、航海性能及其它设备全面综合考核检查和验收,各项参数符合各法规和公约要求后,取得相关船级社等最终验收,从而获得各相关证书,达到适航资质。

试航之前监造组会提供给船员试航大纲,需认真研读,如发现任何疑问及时向监造组请教。试航前要拷贝一份建造完工图、配船备件和工具清单等,便于试航期间资料查询。各项试航项目需安排人员跟进学习。关键设备验收演示时,船长和轮机长必须参入其中,最好TOP4+EE全部参加。这里的验收主要针对船级社(现场检验是否符合公约和法规要求),建造组进行监督职责。而我们船员只负责观摩和学习,发现问题和疑问及时向建造组回报。避免和厂方直接接触商讨相关问题,验收时设备服务商和船厂人员都会全程参与操作,对我门接船人员来说是一个很好的学习机会。遇到的问题或疑问都可以找设备服务商解惑,平时都没这么好的机会。

Generalpart(各流程以流水账形式赘述,比较重要部分会加以详述)

1.吃水液位遥测的校准Calibrationofremotedraftgauges

试航前大副需要仔细观测记录船首、中、后吃水,及螺旋桨沉深情况,一为对比吃水液位遥测数据的准确性,也顺便记录开航吃水情况。便于后期船舶常数计算,做到心中有数(应意识到船厂提供的船舶常数可能与实际的有所差别)。进出长江吃水限制较多,要充分了解此种吃水状态下对船舶操纵的影响(长江内如船宽大于45米的试航和新船进出厂,只有周二可以使用北槽航道,其他时间通过南槽航道进出,南槽吃水一般在7.5米内)

2.扭矩仪校零程序Shaftpowertest-zeropositiontest

3.航速测定试验Speedtest

目的是确定EEDI计算所需的航速参数,以便全面测算出本船的EEDI指数。

航速测定对于海况有特殊要求,船舶尺寸不同,要求参数有所差异。每次测量船舶的航向应是一致或相反的。试验中,为了维持航向,可以使用小于5度的舵角。否则会影响该船测量所得航速和功率。单航程试验时间一般为10分钟,试速路线为一个8字型,到达终点时转向相反航向时使用小于10度舵角,保证航速损失尽量最小化。

4.操纵性试验Maneuveringtest

4.1回转试验Turningtest(Onlyforfirstvessel/仅首制船)

4.2Z形操纵试验Z-Maneuveringtest(Onlyforfirstvessel/仅首制船)

4.3急停倒车/正车试验Crashstopasterntestandaheadtest

急停倒车试验是为了证明主机能适应船舶的应急停止的能力和了解从下令紧急停车直至船舶航速降至零为止的时间和距离。

急停正车试验为了证明在急停倒车试验后,主机能使船舶继续前进。

执行试验从主机命令CSR84%ofSMCR到命令“全速倒车”,保持舵在中心位置,当船速接近0时,急停倒车试验结束。然后在船舶倒车时候,从“全速倒车”—“主机停”—“全速正车”改变主机命令,直到船速到3节时,急停正车实验结束。注意观察车钟拉至fullastern时,主机会在多少航速时启动倒车,正转多少转数时能启动倒车(本轮为MANBW电喷主机,当正车转数小于13转时,倒车即起)。

(76)急停试验中,船舶从下令紧急停车至航速为零的距离不能超过15倍的船长。对于大排水量的船舶,如果这个要求不切实际,当局可修改这个距离值,但是也不能超过20倍的船长。

4.4惯性试验Inertiatest(Onlyforfirstvessel/仅首制船)

本试验是为了获得从发出停车指令至船速降至5节时,船舶滑行的距离和时间。期间可以操小舵角以尽量保持直线航行。

5.局部震动和噪音测量Localvibrationandnoisemeasurement—可以不参加

主机输出80%CSR62RPM且其它设备正常运行时的航行中进行,噪音标准参照(91)验证。

6.抛锚试验Anchoringtest

试验海域水深应不小于80米,海况平静。用机械将锚降至水面,避免锚撞击船体,然后通过自重抛出3.5节锚链,同时刹车约3-4次以确认刹车能力及控制放锚速度,刹车试验在约半节时进行一次。起锚时用秒表测量第二节和第三节锚链的提升速度,平均速度应不小于9m/min。

7.舵机试验Steeringgeartest

舵机试验在船的最大服务航速下进行,本轮约为15节。通过驾驶室操作,要求自任一舷的35度转到另一舷30度时,操舵时间不超过28秒。

7.1应急操舵试验

本试验航速应为最大前进速度的一半或者7节,取较大值。要求自任一舷的15度转到另一舷15度时,操舵时间不超过60秒。

8.救助艇试验

此试验在返厂途中航速降至5节的平静海况下进行,其它试验程序跟船上以往操作无差异。

9.救生艇试验

此试验为Freefall,安排在试航回厂后在靠泊或抛锚状态下进行。在所有船员到位后,应要求船厂安排服务商演示,如天气情况允许,应安排救生艇用davit释放和下水操纵试验,并安排船员在船厂监督下进行操作。

轮机部分EnginePart

1.主机实验M/Etest

1.1主机启动试验M/Estartingtest

验证主机操作的可靠性,熟悉和掌握好紧急制动的良机。

要求:2个主空气蓄能罐充满3.0Mpa压力空气,从驾驶室或集控室分别进行正倒车转换启动直至主机无法启动。记录启动时的剩余压力和每次启动所需时间,掌握最低启动空气压力。,总启动次数不应少于12次。

1.2主机换向试验M/EreversingtestofM/E

在主机最低稳定转数下进行,每次换向时间应不大于15秒。换向方式包括从“正车—倒车”和“倒车—正车”,次数不少于3次。验证主机换向操作的可靠性。

1.3主机运行试验RunningtestofM/E

1.4主机应急操纵实验(机旁进行主机操纵)EmergencyoperatingtestofM/E

2.发电机组Generator

注意验证辅空气瓶充气至3.0Mpa,每台发电机从冷态开始连续进行启动,直至不能启动为止。记录启动次数(应不小于3次)和最低启动压力。

3.空压机和空气瓶AircompressorsandAirreservoirs

2台主空压机同时向1只主空气瓶充气,表压力由0充气至3Mpa记录充气时间。检查空气瓶的泄放水装置效用,空气瓶充满时间不超过1小时。

4.耐久试验urancetest

耐久试验应在无人机舱值守下,按照以下设置进行。

M/Econdition:

Duration:

Fueloil:

At50%SMCR

0.5Hours

Heavyfueloil

At85%SMCR

2Hours

Heavyfueloil

At100%SMCR

4Hours

Heavyfueloil

At110%ratedenginespeed

0.5Hours

Heavyfueloil

84%100%ofSMCR

5.组合锅炉的排气系统试验(在耐久试验时进行)Compositeboiler

6.燃油和滑油分油机

7.主机供油单元M/Efueloilmodule

8.主机滑油自清滤器M/

9.焚烧炉Incinerator

10.主备泵自动启/停试验/stop

11.温控阀试验Testoftemperaturecontrolvalve

12.舱柜报警装置试验Testofalarmdeviceforvarioustanks

13.速闭阀Quickclosingvalve

14.舱底、压载系统和油水分离器Bilge、ballastsystemandOWS

15.管系试验(所有燃油、滑油、淡水等所有管系)Testofpipingsystem

16.液位遥测系统Remotelevelgaugingsystem

17.应急发电机Emergencygenerator

就地手动启动,蓄电池的容量能够连续启动3次。另用弹簧启动马达在30分钟内能启动应发3次。

18.制淡水装置试验(在耐久试验时进行)

19.主机/辅机/锅炉轻重油转换实验Oilchangeoverprocedure

轮机长和大管轮需全程参加整个换油过程,熟悉整个换油管系。并确认熟悉换油程序、管路燃油计算和混油时间计算。各管路上阀门需理顺,防止阀门在出厂时标识错误,进而造成燃油污染事故。

20.压载系统及压载水处理装置试验BallastWaterTreatmentSystem



目前压载水的基本处理方法和技术可分为:机械法(过滤或分离)、物理消毒法(紫外线照射、气穴现象、脱氧等)和化学处理法(抗微生物剂和药剂)。大多数压载水处理系统都是采取上述技术组合,以克服某一技术的弱点。本轮安装的是青岛双瑞生产的压载水处理装置BalClorBWMS-BC3000对压载水处理过程分为—过滤—电解海水产生次氯酸钠杀菌—中和,带有中和单元的处理装置有采用化学处理法(化学药剂将在排放压载水时使用)。这种方法要求药量应适用,单次用量较大约200-300kgs/65000m3BW,应申请足够药剂备用(6个月用量以上为佳)。

v过滤—装水时,利用过滤精度为50um自动反冲洗滤器对所有压载水进行过滤,该步骤可以过滤掉尺寸大于50um的大部分的海生物及固体颗粒(如遇到在港内水质较差的地方,应暂停适用压载水处理装置,等船舶驶入干净水域时在用D-2方式进行更换)。

v电解海水产生次氯酸钠溶液—从主压载水主管路取一个小流量的海水流过电解装置,电解产生高浓度的次氯酸钠溶液,该溶液经过除气后,回注入主管路,同主管路压载水混合稀释至特定浓度。该浓度的次氯酸钠能够有效杀灭过滤后的残余的浮游生物、病原体及其幼虫或孢子等,达到规定的杀菌效果,压载水管路中活性物质的浓度由TRO分析仪和控制系统自动控制。

v中和

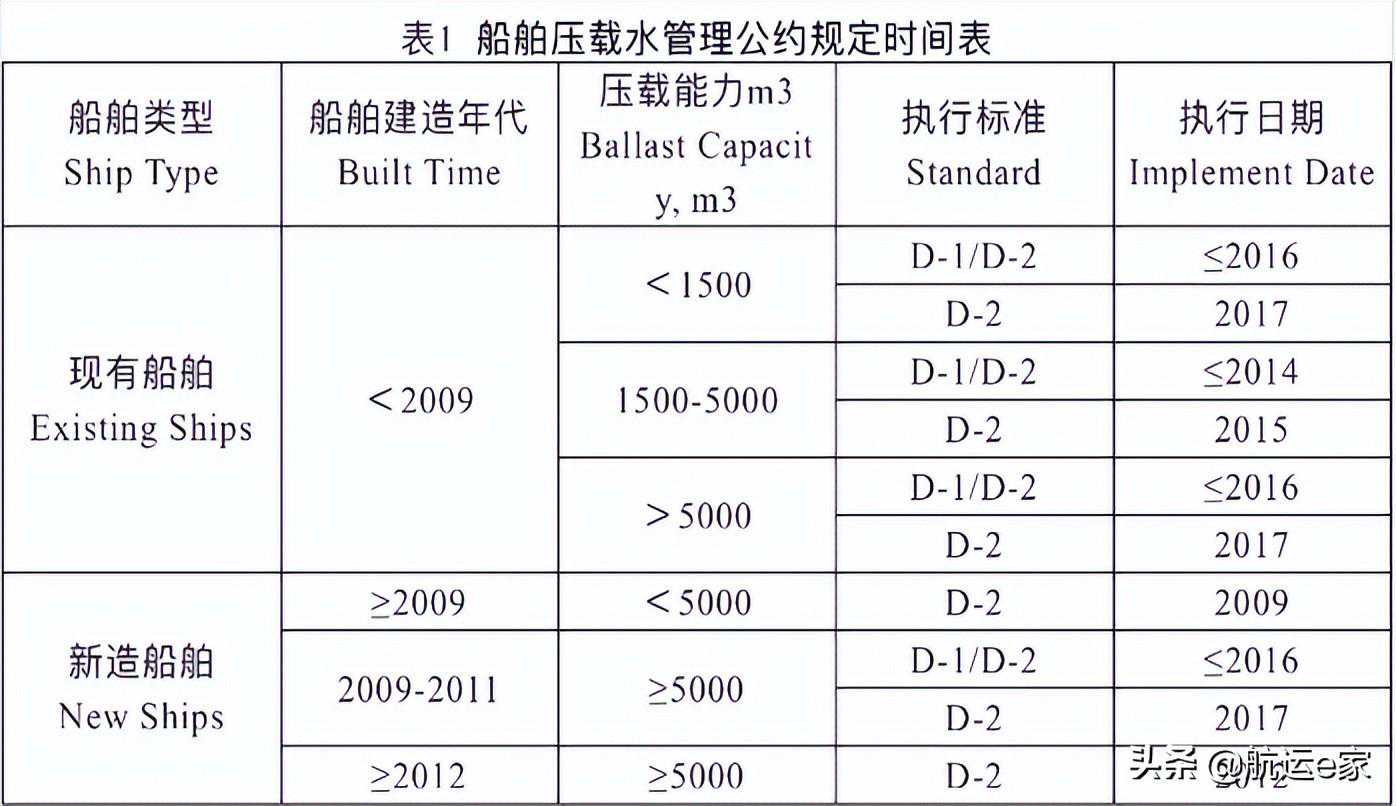

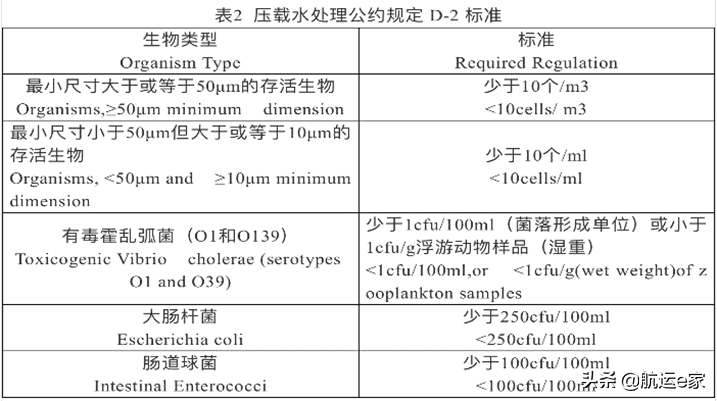

本轮BWMC上标注InaccordancewithregulationD-1andInaccordancewithregulationD-2,并不表示压载水更换时可以任选D-1或D-2任何一种,在压载水管理计划中有明确规定,什么时候可以使用D-1方式。

BallastwaterexchangeD1(SEQUENTIALMETHOD)rterminalwhichtheshipisexpectedtovisitandcarryoutde-ballasting.

21.EGCS脱硫塔ExhaustGasCleaningSystem

脱硫塔的设计现在还存在较多争议,据统计现在只有不超过20%船舶选择安装。脱硫塔主要分为开式、闭式和混合式三种,各有优缺点。当前已安装的脱硫塔中80%是开式脱硫塔,其次是混合式约占18%。

本轮安装的是开式脱硫塔:比较适用于海水水域,利用弱碱性的海水对含有硫氧化物的废气进行中和脱硫。优点是成本低,结构简单。但缺点耗能大,不少国家和港口限制使用。可参考:CCS(2019年)通函第2号总第558号

闭式脱硫塔:比较适用于淡水和港内水域,将混有碱性化学物质的洗涤水对含有硫氧化物的船舶废气进行中和脱硫,脱硫后的洗涤水排入收集柜中,等待岸上或者第三方接收(收集后咋处理,咱不知道)。优点不受海水碱度影响,且不入海。缺点是安装和营运成本高。

混合式脱硫塔:则是上述两种结合,优点是可灵活切换优势互补。缺点是成本高,系统复杂。

脱硫塔故障应对指南:参考/

v船上安装的洗涤塔出现故障,如为单一监测仪器故障,应根据EGCS导则提供证明符合性的替代文件。

v如果EGCS意外停机在短时间(1小时)内不能重新启动,发生意外故障船舶应改用符合规定的燃油。

v船舶没有符合规定的燃油或者船上没有足够符合规定的燃油时,为了加注合规燃油或修理EGCS,应立即通知有关目的港的管理当局和主管机关征求他们的同意。

v任何持续时间超过1小时或重复发生的EGCS故障都应报告主管机关和有关目的港的管理当局,包括船舶操作者为处理事故所做的努力。有主管机关和有关目的港口管理当局决定是否采取行动。

22.二氧化碳灭火系统(演示一般放在试完航后在厂进行,钢瓶管子将在delivery前连接,届时安排专人检查)。

23.试航期间可以提前准备Musterlist/救生和消防安全图贴/公司要求张贴的安全图式和各主要设备的操作指导等,以便交接前能及时张贴到位。救生/消防/通信设备在试验操作时,应注意相关设备有效期等信息的收集统计,便于后期证书交接时对照。

电气部分ElectricalPart

1.无线电及导航设备试验

1.1对测深仪、计程仪、雷达、磁罗经、电罗经进行误差测定并校准。

1.2测试自动舵的各种报警及不同参数设定。

1.3对GPS、气象传真、风速风向仪、AIS、BNWAS、ECDIS等功能试验。

1.4测试FBB、IMARSAT、防海盗铱星电话和VSAT等通信设备。

1.5检查GMDSS设备并进行效用测试,试验SSAS报警(所有报警点均需逐一测试)。进行Polling跟踪功能测试。

1.6试验LRIT功能,提前与船旗国和第三方服务商(如polestar)约定测试时间,并保证C站48小时运行正常无人干扰。

2.防海生物装置试验

3.外加电流阴极保护试验

4.通用报警声音试验,在主机100%负荷下进行。

5.无人机舱-UMS,重要试航项目,主机在驾控下,检测机舱设备连续运行的可靠性。

6.瘫船试验

测试船舶电力系统断电后自动恢复的能力,应急发电机运行--应急空压机开始打气至可启动主发电机--启动主发电机并网运行--主空压机打气(要求应在30分钟内可以启动主机)。
